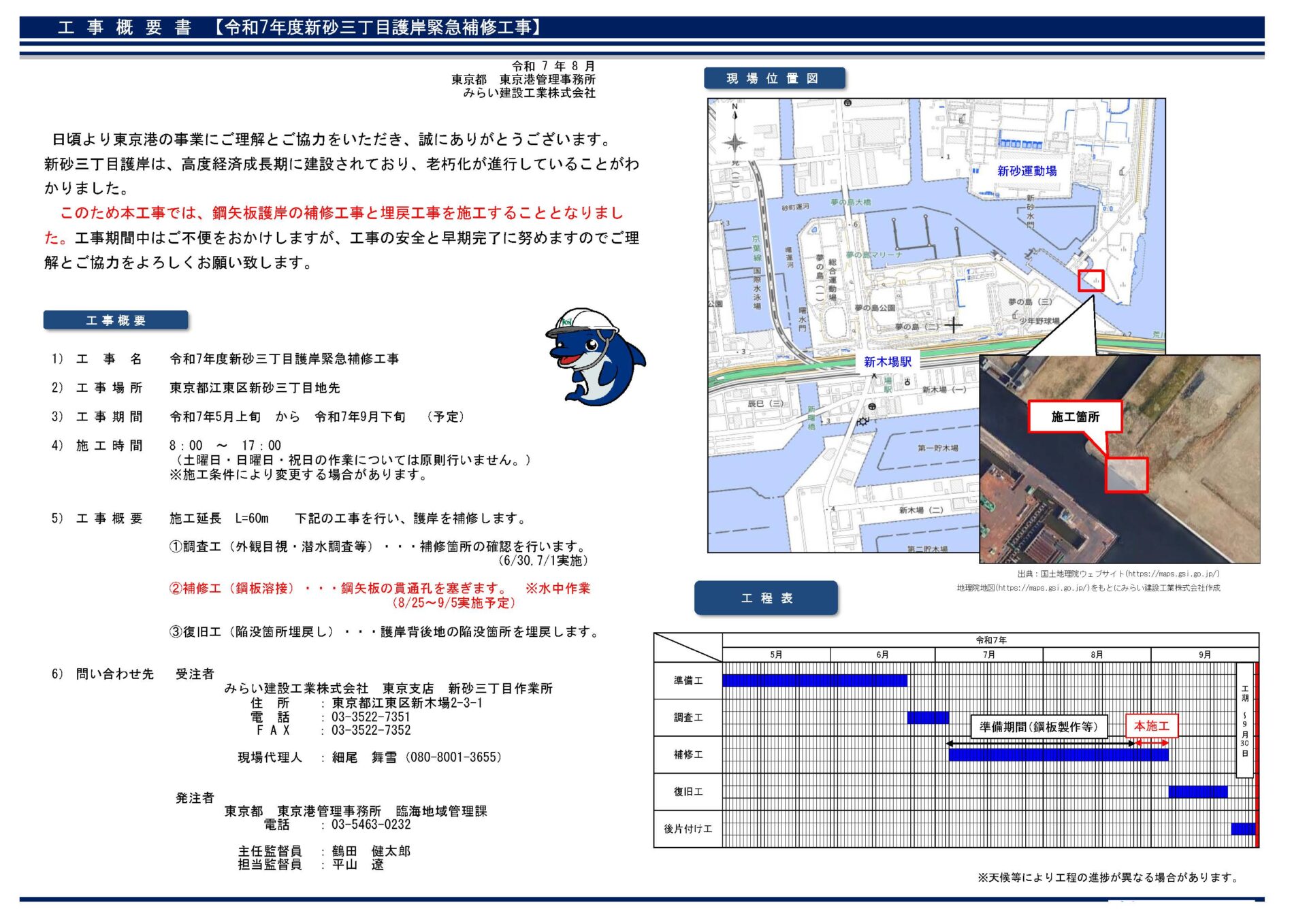

令和7年度新砂三丁目護岸緊急補修工事
日頃より東京港の事業にご理解とご協力をいただき、誠にありがとうございます。新砂三丁目護岸は、高度経済成長期に建設されており、老朽化が進行していることがわかりました。このため本工事では、鋼矢板護岸の補修工事と埋戻工事を施工することとなりました。工事期間中はご不便をおかけしますが、工事の安全と早期完了に努めますのでご理解とご協力をよろしくお願い致します。
1) 工事名令和7年度新砂三丁目護岸緊急補修工事
2) 工事場所東京都江東区新砂三丁目地先
3) 工事期間令和7年5月上旬 から 令和7年9月下旬 (予定)
4) 施工時間8:00 ~ 17:00
(土曜日・日曜日・祝日の作業については原則行いません。)
※施工条件により変更する場合があります。
